Publicidad

Por serios retrasos en la troncal Av. 68, Contraloría evaluará sanciones

El contralor de Bogotá encontró que este proyecto tiene importantes retrasos en tres de los nueve grupos contratados.

Sigue a El Espectador en Discover: los temas que te gustan, directo y al instante.
Redacción Bogotá
26 de agosto de 2025 - 09:02 p. m.
El proyecto, que cuesta más de $2,9 billones, debió entregarse este año.
El proyecto, que cuesta más de $2,9 billones, debió entregarse este año.
Foto: Contraloría de Bogotá
Resume e infórmame rápido

Escucha este artículo

Audio generado con IA de Google

0:00

/

0:00

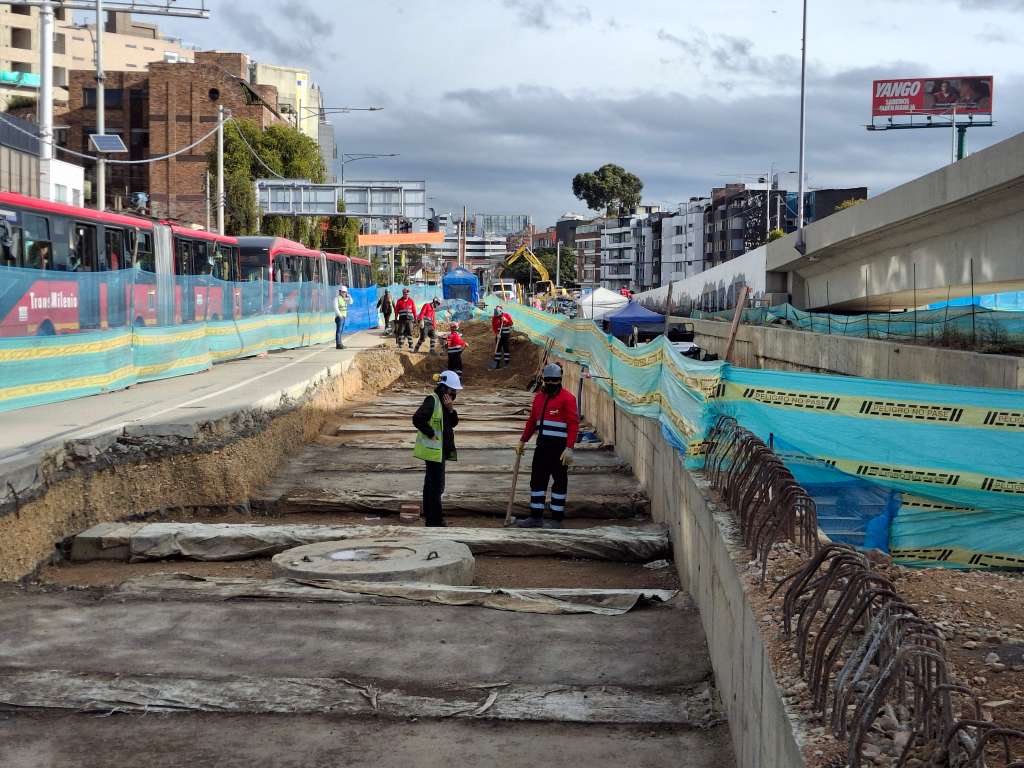

El contralor de Bogotá, Julián Mauricio Ruiz, junto con el director del IDU, Orlando Molano, realizó recientemente un recorrido por la futura troncal de Transmilenio Avenida 68, para constatar en sitio el estado de las obras.

Este proyecto que hace parte de los corredores alimentadores complementarios del proyecto de la Primera Línea del Metro, tiene serios retrasos, pues debía entregarse este año, pero no se daría hasta el tercer trimestre de 2027.

Lea más: Bogotá avanza para mejorar la movilidad: ¿cómo van las principales obras?

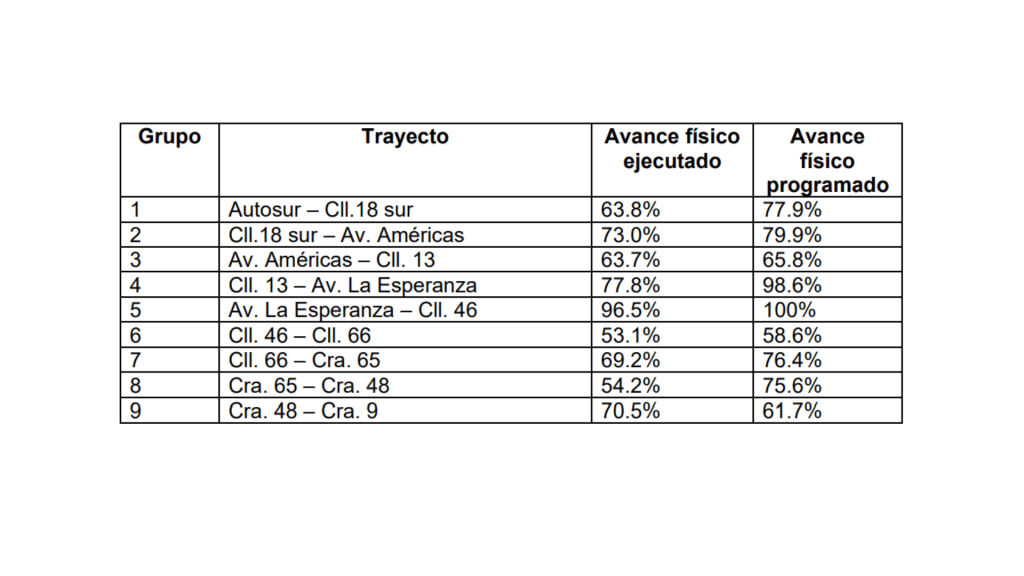

Según el contralor Ruiz, de los nueve grupos contratados, tres han incumplido el cronograma, como la del grupo ocho que comprende entre las Cra. 65 – Cra. 48, el cual presenta retrasos del 21.3 %.

“El contratista de este grupo 8 hoy es objeto de 2 procesos sancionatorios por parte del IDU, por cerca de $7 mil millones, lo mismo en el grupo 5 el IDU ya impuso una sanción por cerca de $2.500 millones, que ya entraron efectivamente a las arcas del Distrito. Nosotros desde la Contraloría seguiremos vigilantes de lo que pase con toda esta troncal, así como estamos en curso de una auditoría en el componente férreo de la Primera Línea del Metro”, manifestó Ruiz.

Por su parte, el director del IDU, Orlando Molano Pérez, señaló que “en términos generales todo el corredor de la 68 estaba en el 44 %, hoy lo llevamos casi en el 70 %, esto es un avance en año y medio de más del 25 %”.

En general, la Contraloría indicó que ante estos incumplimientos evaluará si existe algún tipo de responsabilidad o no, tanto de funcionarios como de contratistas.

Le puede interesar: Concejal alertó alto riesgo de intento suicida en colegios públicos de Bogotá

La futura troncal de la avenida 68 consta de 16.9 kilómetros y beneficiará a diez localidades: Engativá, Fontibón, Kennedy, Tunjuelito, Puente Aranda, Teusaquillo, Barrios Unidos, Suba, Usaquén y Chapinero.

Para conocer más noticias de la capital y Cundinamarca, visite la sección Bogotá  de El Espectador.

Redacción Bogotá

Por Redacción Bogotá

Todas las noticias de Bogotá están aquí. El Espectador, el valor de la información.@bogotaEEbogota@elespectador.com
