Atrasos en proyecto energético en la Guajira generaría millonario detrimento a Bogotá

La Contraloría de Bogotá abrió un proceso fiscal por COP 313.276 millones por presuntas irregularidades en un proyecto eólico.

Sigue a El Espectador en Discover: los temas que te gustan, directo y al instante.
Redacción Bogotá
11 de mayo de 2026 - 06:02 p. m.

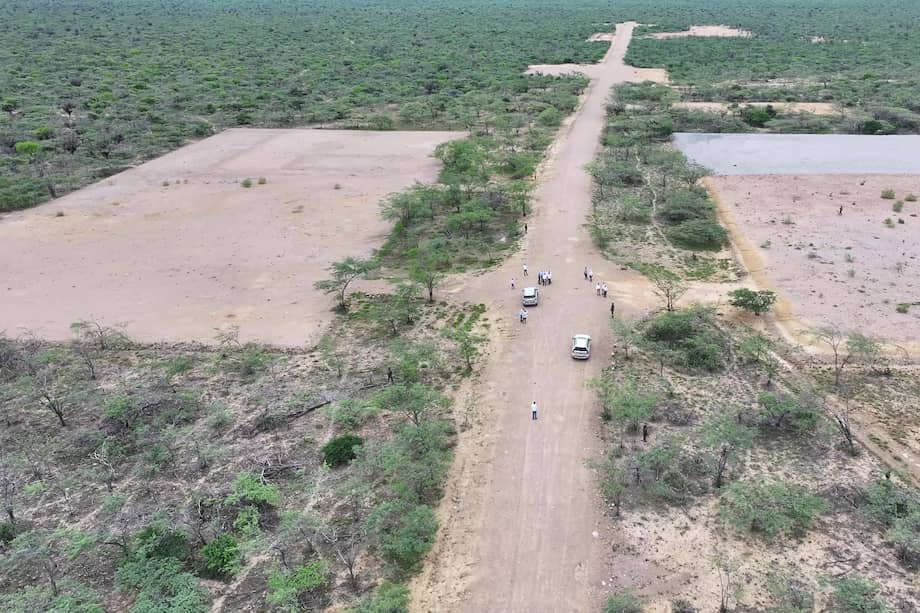

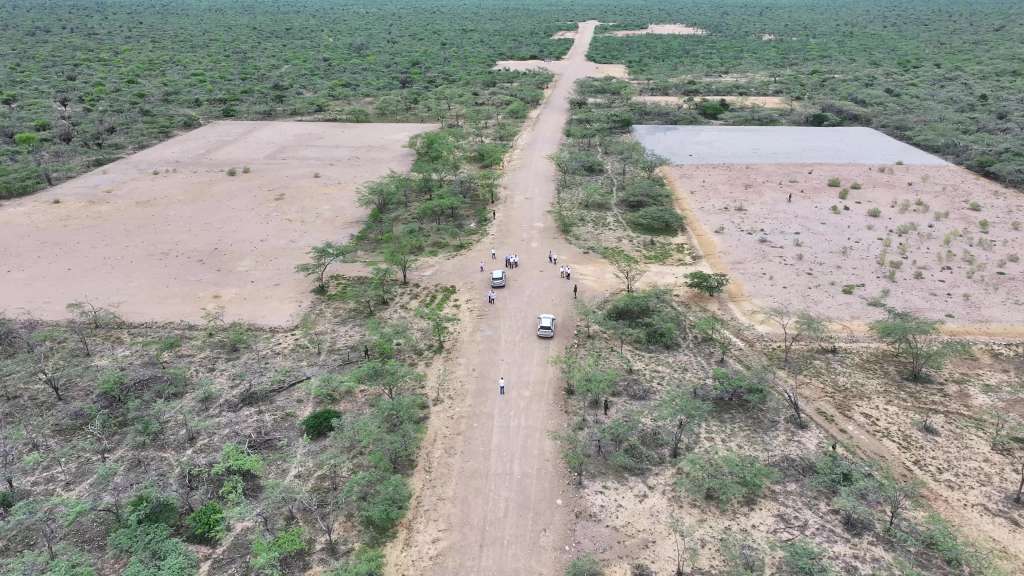

Proyecto energético en la Guajira es ejecutado con acciones de ENEL, afectando el patrimonio del Distrito.
Proyecto energético en la Guajira es ejecutado con acciones de ENEL, afectando el patrimonio del Distrito.
Foto: Archivo Particular
Resume e infórmame rápido

Escucha este artículo

Audio generado con IA de Google

0:00

/

0:00

Un proyecto de energía eólica atrasado en La Guajira podría traer millonarias repercusiones al patrimonio del Distrito Capital. Así lo advirtió la Contraloría de Bogotá al confirmar la apertura de un proceso de responsabilidad fiscal por un presunto detrimento patrimonial de COP 313.276 millones relacionado con el proyecto eólico Windpeshi, desarrollado por Enel Colombia.

Le puede interesar: Bogotá y el orgullo por el Metro: más del 40 % lo siente, pero el 30 % dice que no lo usaría

La investigación es anunciada tras una indagación preliminar que evidenció fallas en el avance y planeación del proyecto energético, en la que Bogotá entra a jugar un rol al ser accionista de ENEL, empresa inversionista en dicha iniciativa. Ya que la capital llega a juntar el 42 % de acciones la empresa a través del Grupo de Energía de Bogotá, los recursos del Distrito estarían comprometidos.

Retrasos en el proyecto

Según el organismo de control, el proyecto no avanzó conforme a lo previsto pese a la ejecución de recursos. Para marzo de 2022, el avance reportado era del 29,6 %, por debajo del 33,7 % esperado, además de registrar retrasos en licenciamientos y sobrecostos que impactaron el cronograma.

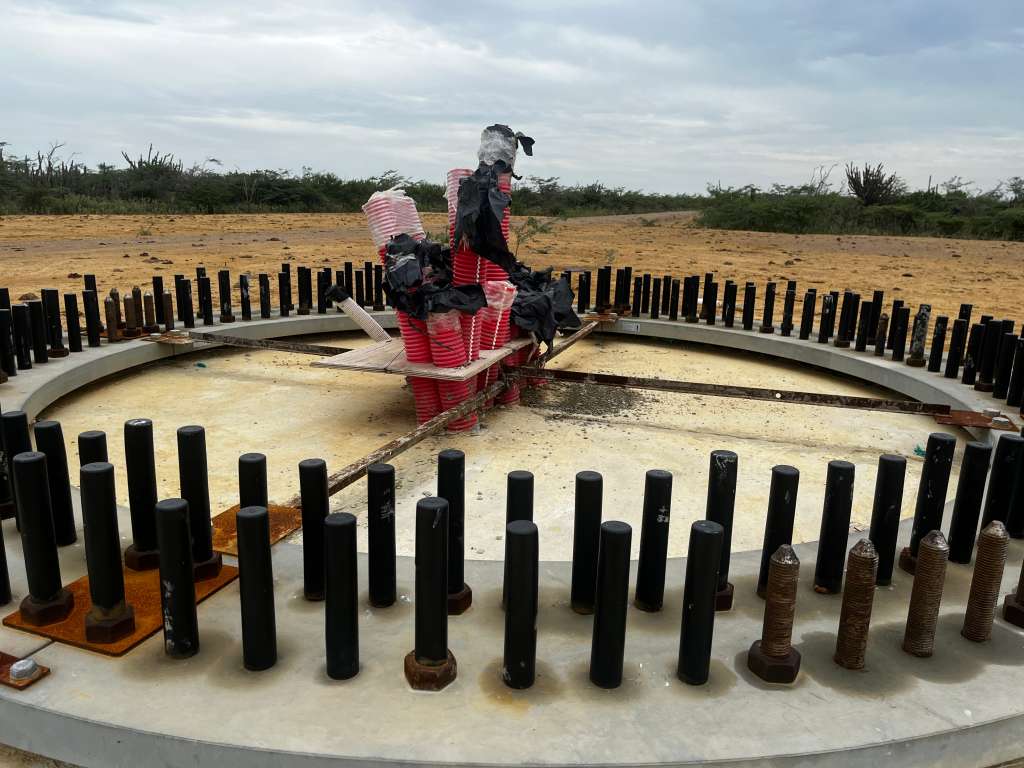

La Contraloría señaló que el proyecto fue suspendido indefinidamente en mayo de 2023 sin entrar en operación. De las 41 cimentaciones proyectadas, únicamente se construyeron siete, mientras que los aerogeneradores necesarios para el funcionamiento del parque nunca fueron instalados. Los equipos adquiridos permanecen almacenados y sin uso, por lo que “no se había materializado la finalidad prevista con la inversión efectuada”.

La investigación anunciada por el ente de control busca establecer posibles responsabilidades derivadas de la afectación a recursos públicos distritales. El proceso pretende identificar a quienes intervinieron en la planeación, ejecución y toma de decisiones del proyecto.

Siga leyendo: Fiesta de indígenas en una UPI deja en evidencia niños alicorados y otras vulneraciones

Para conocer más noticias de la capital y Cundinamarca, visite la sección Bogotá de El Espectador.

Redacción Bogotá

Por Redacción Bogotá

Todas las noticias de Bogotá están aquí. El Espectador, el valor de la información.@bogotaEEbogota@elespectador.com
Conoce más

Temas recomendados:



Sin comentarios aún. Suscríbete e inicia la conversación
El Espectador usa cookies necesarias para el funcionamiento del sitio. Al hacer clic en "Aceptar" autoriza el uso de cookies no esenciales de medición y publicidad. Ver políticas de cookies y de datos.
